防水層貫通による漏水を防ぐ|後施工アンカー前の確認と責任分界

更新日: 7月 27, 2026

素材から調べる: 支持脚・架台, 点検・補修, 貫通部工事段階から調べる: 防水納まり困りごとから調べる: 他業種責任, 防水層貫通用途から調べる: バルコニー手すり, 屋上・バルコニーデッキ, 後付け手すり

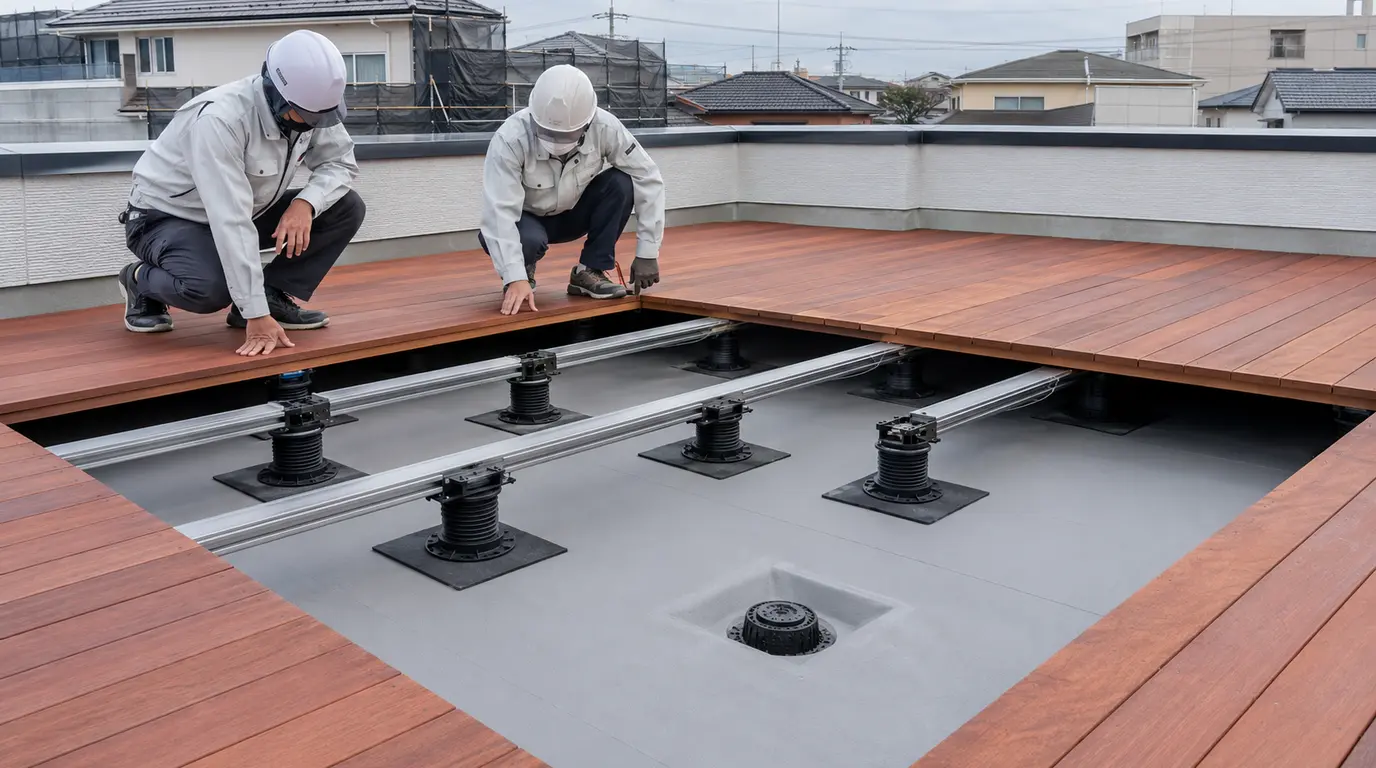

屋上の防水層を貫通せず保護パッドと支持脚でデッキ下地を計画する施工イメージ
防水層を傷つけない支持方法、排水、点検動線を同時に確認する施工イメージ(AI生成)

屋上・バルコニーでデッキや手すりを後付けする際、防水層を貫通するアンカーは漏水の入口になり得ます。無貫通案を先に比較し、避けられない場合は防水仕様に適合する納まり、施工立会い、責任分界を着工前に確定することが要点です。

主な想定読者

施工管理者、設計者、防水・デッキ・金物の専門工事業者

この記事で確認できること

  • 防水層を貫通する前に比較すべき代替案
  • やむを得ず貫通する場合の承認・施工・記録項目
  • 漏水が疑われる場合の初動と責任分界

最終事実確認:2026年7月27日。国土交通省、住宅紛争処理支援センター、建築研究所、防水業界資料を照合しています。製品仕様と保証条件は、採用する防水メーカー・施工業者の現行資料で確認してください。

結論:穿孔前に「避ける・設計する・合意する」を終える

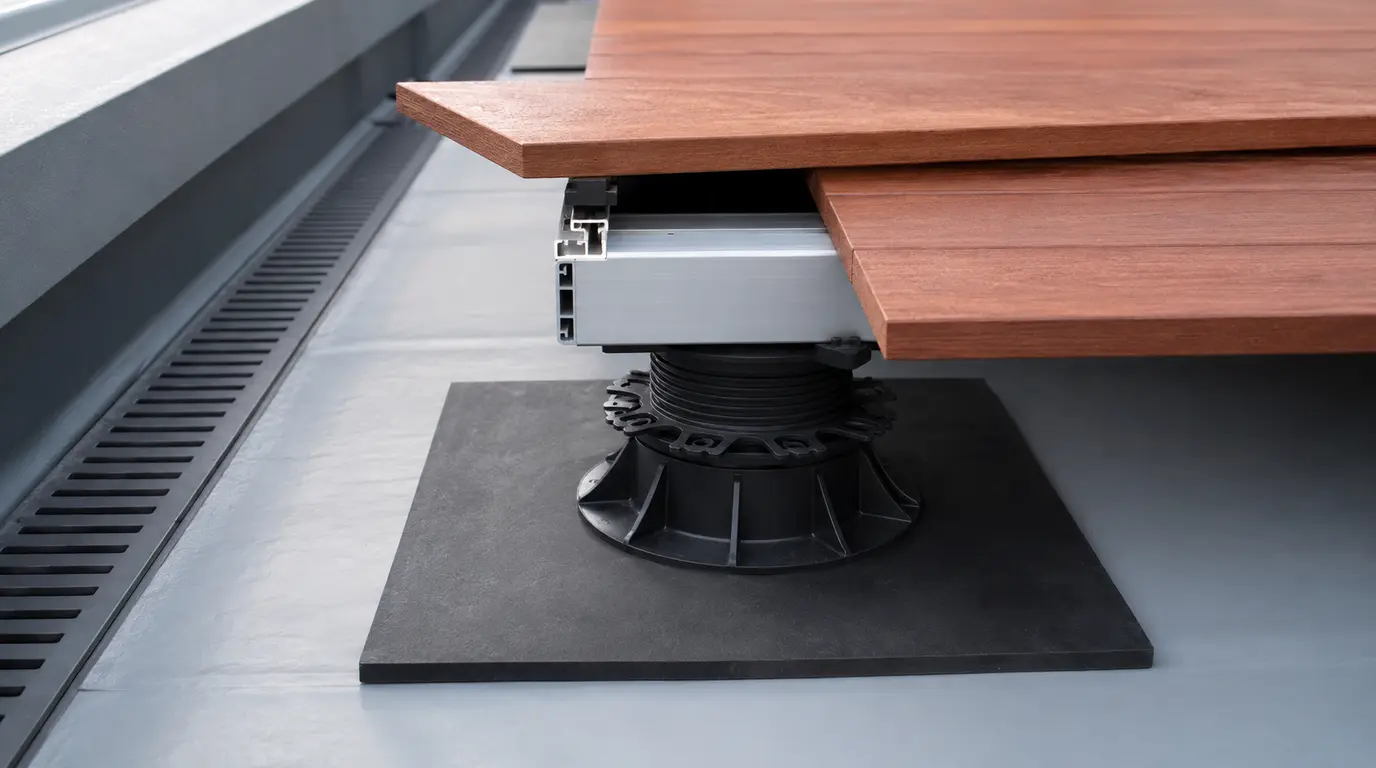

  1. まず、防水層を貫通しない支持脚、架台、独立基礎などの代替案を比較します。
  2. 無貫通方式でも、荷重分散、耐風性、排水、点検、将来の防水更新を別途確認します。
  3. 貫通が避けられない場合は、防水工法に適合する詳細を設計し、防水業者・メーカーと施工前に承認します。
  4. 穿孔担当、止水処理、立会い、検査、保証、記録の責任者を、着工前に書面で明確にします。
  5. 漏水が疑われるときは、表面のシーリング追加だけで閉じず、浸入口と水の経路を調査します。

対象となる場所と工事

対象は、屋上、ルーフバルコニー、バルコニー、屋根テラスなど、既存または新設の防水層上へデッキ、手すり、フェンス、パーゴラ、設備架台などを設置する工事です。新築時の取り合いだけでなく、完成後に別工事でアンカーを追加する場合や、防水改修後に既存架台を復旧する場合も含みます。

  • シート防水、塗膜防水、FRP防水、アスファルト防水などの平場・立上り・端末
  • 手すり支柱、架台脚、笠木固定部、設備配管、ドレン周辺などの取り合い
  • デッキ下で見えなくなる防水層、排水経路、点検口、改修時の撤去動線
一律の施工詳細にはできません
防水工法、下地、建物用途、荷重、風条件、貫通位置によって必要な納まりは変わります。この記事は判断手順を示すもので、アンカー径、シーリング材、立上り寸法、補強範囲などを全工法共通の数値として指定するものではありません。

なぜ小さな貫通部が漏水リスクになるのか

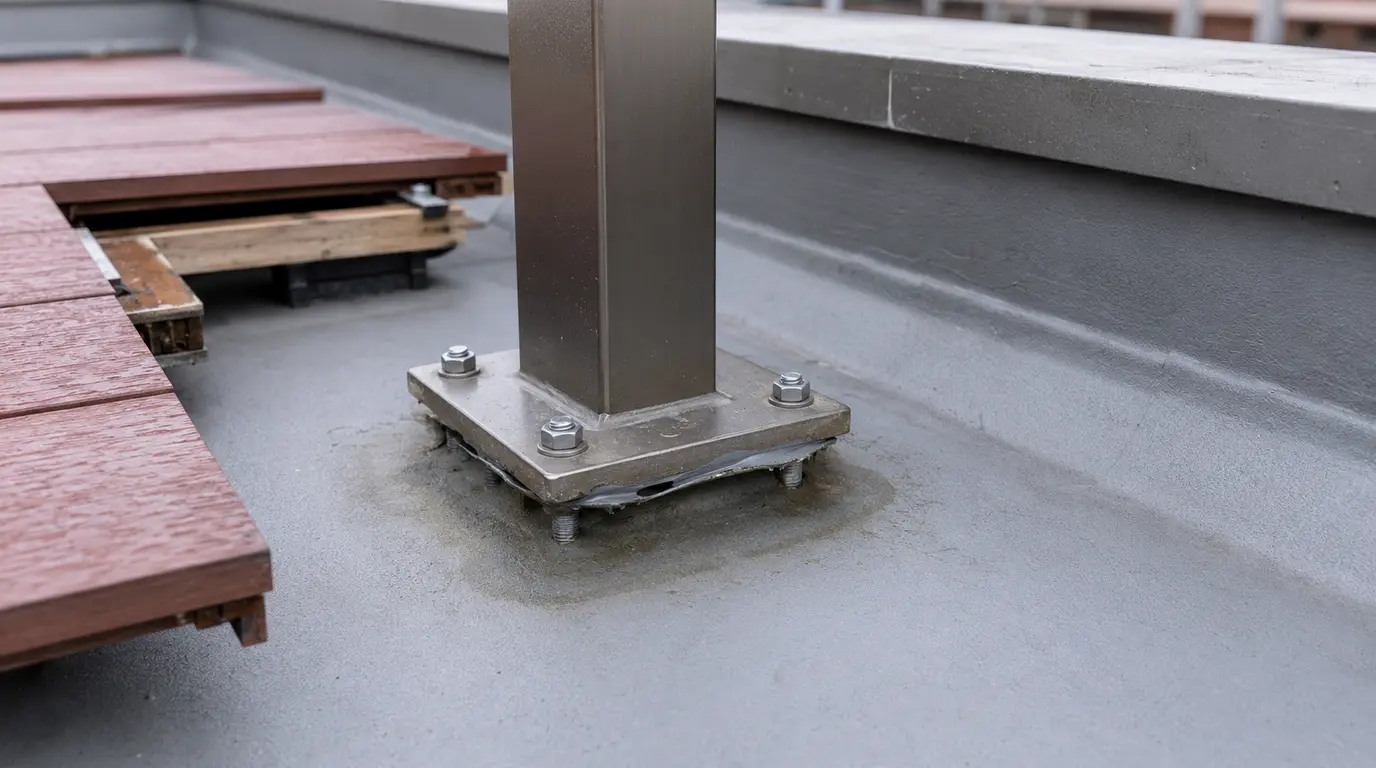

防水層の穴だけが問題ではありません。穿孔時の局部損傷、支柱や架台の動き、異種材料との不適合、端末処理の不足、施工後の保護不足が重なると、水が防水層の下へ回り込みます。さらに、水は下地や躯体内を移動するため、室内側の漏水跡と実際の浸入口が一致しないことがあります。

  • 他業種が防水業者へ確認せず、完成した防水層へ後施工アンカーを打つ
  • 支柱基部の動きや水溜まりを考慮せず、表面シーリングだけに止水を依存する
  • ドレン、立上り、端末の近くへ架台を置き、排水・点検・補修を妨げる
  • デッキ施工中の工具、切粉、鋭利な部材で防水層を傷つける
  • 防水改修時に上部構造を外せず、必要な補修範囲を確保できない
公的資料での確認点
国土交通省の公共建築改修標準仕様書は、防水層に「取合い部を含め漏水がないこと」を基本要求品質として挙げ、完成した防水層を設備工事などによる損傷から保護するよう示しています。公共工事向けの仕様書であり、民間工事へそのまま適用する規則ではありませんが、取り合い管理の確認軸として参考になります。

施工前から引渡しまでの6ステップ

  1. 既存条件を特定する防水工法、施工時期、下地、保証書、改修履歴、漏水履歴、ドレン・立上り・端末位置を、図書と現地の両方で確認します。工法が分からない場合は、穿孔を保留します。
  2. 無貫通案を先に比較する保護パッドと支持脚、荷重を分散する架台、既存構造体からの支持などを検討します。採用前に、荷重、耐風性、転倒・滑動、排水、点検、避難動線を設計者と確認します。
  3. 貫通部を設計・承認する貫通が必要な場合は、位置、下地への定着、補強、防水層との連続性、端末、材料適合性、施工順序を図示します。現場判断だけで汎用シーリング材を選ばず、防水業者・メーカーの承認を得ます。
  4. 責任と保証を分けて書く穿孔、防水処理、養生、立会い、検査、写真記録、漏水時の初動、保証範囲の担当者を明記します。元の防水保証へ影響する可能性があるため、発注前に条件を確認します。
  5. 施工中に防水層を保護する作業範囲を養生し、切粉や鋭利物を残さず、未承認位置への穿孔を禁止します。隠蔽前に、位置、材料、施工者、施工日、各工程の状態が分かる写真を残します。
  6. 検査して引き渡す外観、端末、排水、点検性を確認し、必要に応じて防水専門業者が適切な検査方法を選びます。承認図、施工記録、使用材料、保証条件、定期点検方法をまとめて引き渡します。
すでに穿孔されている場合
漏水の有無だけで直ちに良否を決めず、既存防水工法、穿孔位置、下地、止水処理、施工記録を確認します。詳細が不明、既往漏水がある、または防水層が損傷している場合は、上部構造の隠蔽や追加施工を止めて防水専門業者へつなぎます。

支持方法を選ぶときの判断表

選択肢 成立させるための主な確認 判断と対応
防水層を貫通しない支持 荷重分散、耐風性、転倒・滑動、排水、点検、将来撤去、防水材との接触適合性 原則として最初に比較する。ただし、無貫通であることだけを理由に構造・維持管理確認を省略しない。
設計・承認された貫通部 定着先、貫通位置、補強、止水詳細、施工順序、防水工法との適合、立会い、検査、保証 関係者の承認図と責任分界が揃ってから施工する。防水処理を隠す前に記録する。
未承認の後施工アンカー 既存防水工法、保証、下地、漏水履歴、施工記録、周辺損傷の有無 穿孔または隠蔽を止める。設計者、防水業者、元請で調査・是正範囲を決める。

状況別の初動

穿孔前

既存防水を特定し、無貫通案と承認詳細を比較する。未承認なら施工しない。

すでに穿孔済み

記録、材料、周辺損傷、保証への影響を確認し、防水専門業者が是正要否を判断する。

漏水が疑われる

安全を確保して隠蔽・追加穿孔を止め、履歴・目視から調査計画を立てる。

散水・水張り・赤外線調査は専門家が計画します
水を使う調査は、漏水範囲の拡大や電気設備への影響を避けるため、対象部位と順序を管理する必要があります。赤外線画像も、温度差が水分以外の要因で生じることがあるため、単独で漏水経路を断定しません。

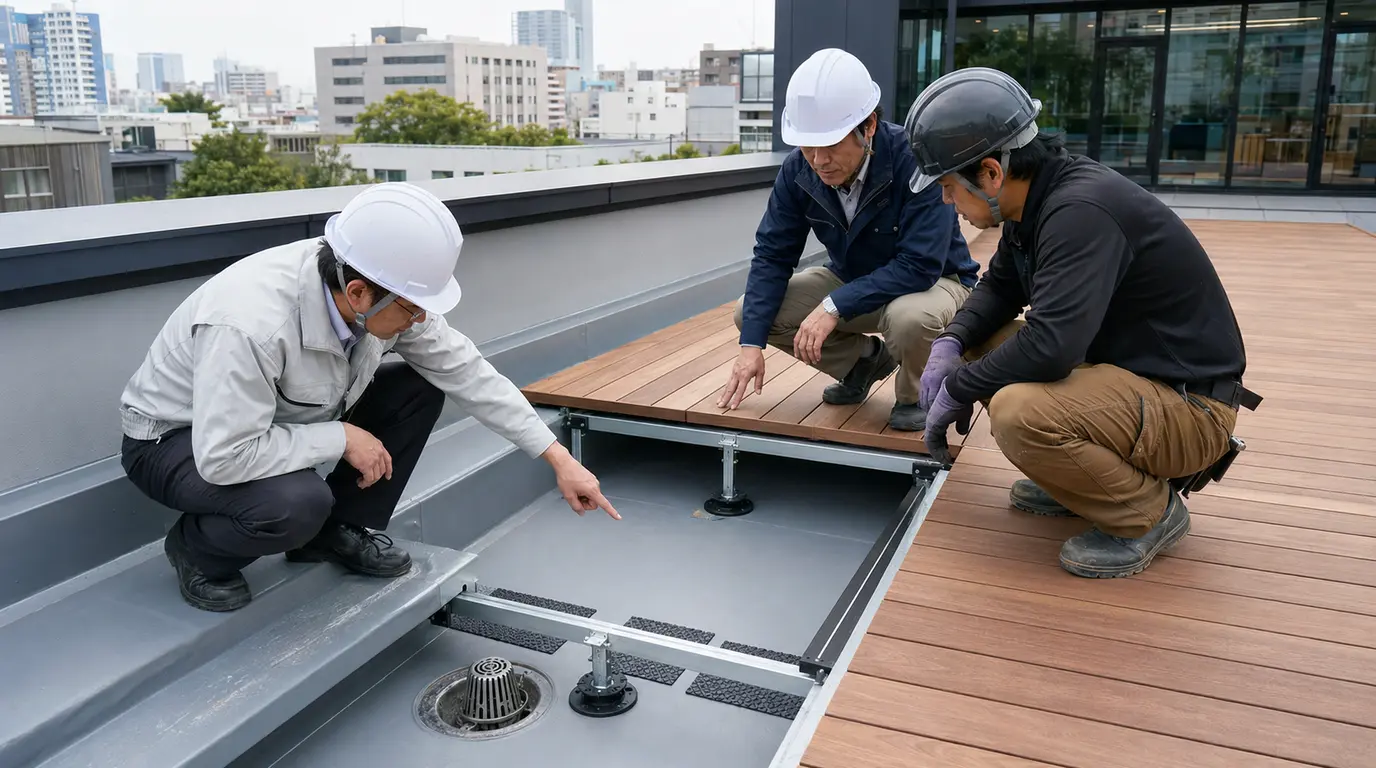

責任分界は「誰が何を確認するか」まで書く

発注者・元請

既存図書・保証・漏水履歴を集め、関係業者の調整、承認手順、検査、引渡し記録の責任者を決めます。

設計者・構造担当

荷重、耐風性、転倒・滑動、定着先、貫通位置、維持管理性を確認し、承認詳細へ反映します。

防水業者・防水メーカー

既存・新設防水との適合、止水方法、施工順序、検査、補修範囲、保証への影響を確認します。

デッキ・金物施工者

承認位置と施工手順を守り、防水層を養生します。無断穿孔をせず、隠蔽前の写真と使用材料を記録します。

責任は記事だけで一律に決められません
実際の責任・保証範囲は、設計内容、施工指示、契約、承認経緯、施工記録、不具合原因によって変わります。「防水業者が全部」「アンカーを打った業者が全部」と先に決めず、案件ごとに書面を整えてください。

印刷して使える着工前チェックリスト

  1. 既存または新設の防水工法を特定した
  2. 防水施工時期、改修履歴、保証条件を確認した
  3. 漏水・補修・設備交換の履歴を確認した
  4. ドレン、立上り、端末、勾配を現地で確認した
  5. 設置位置と防水上の弱点が重なっていない
  6. 無貫通の支持方法を先に比較した
  7. 荷重分散、耐風性、転倒・滑動を確認した
  8. 排水、清掃、点検、防水更新の動線を確保した
  9. 貫通が必要な理由と位置を承認図へ記載した
  10. 定着先、補強、止水詳細、施工順序を確認した
  11. 防水材と接触材・シーリング材の適合を確認した
  12. 防水業者・メーカーの確認記録を残した
  13. 穿孔、止水、立会い、検査の担当者を決めた
  14. 保証範囲と不具合時の連絡順序を合意した
  15. 施工中の養生、切粉清掃、隠蔽前撮影を計画した
  16. 引渡し資料と定期点検方法を決めた

よくある質問

防水層への貫通は、すべて禁止ですか?

一律に禁止とはいえません。構造上や設備上やむを得ない貫通部もあります。ただし、無貫通案を先に比較し、貫通する場合は防水工法に適合する設計詳細、施工順序、立会い、検査、保証条件を関係者で承認してから施工します。

アンカー周囲へシーリング材を充填すれば十分ですか?

シーリング材だけで十分とは判断できません。下地への定着、防水層との連続性、材料の適合、支柱の動き、水溜まり、端末処理まで含めて検討します。既存防水が不明なまま、現場判断で材料を選ばないでください。

無貫通の支持脚なら、防水・構造の確認は不要ですか?

不要ではありません。荷重分散、耐風性、転倒・滑動、排水、清掃、点検、防水更新、接触材料の適合を確認します。無貫通は有力な選択肢ですが、それだけで安全性や維持管理性が成立するわけではありません。

漏水箇所はどのように調べますか?

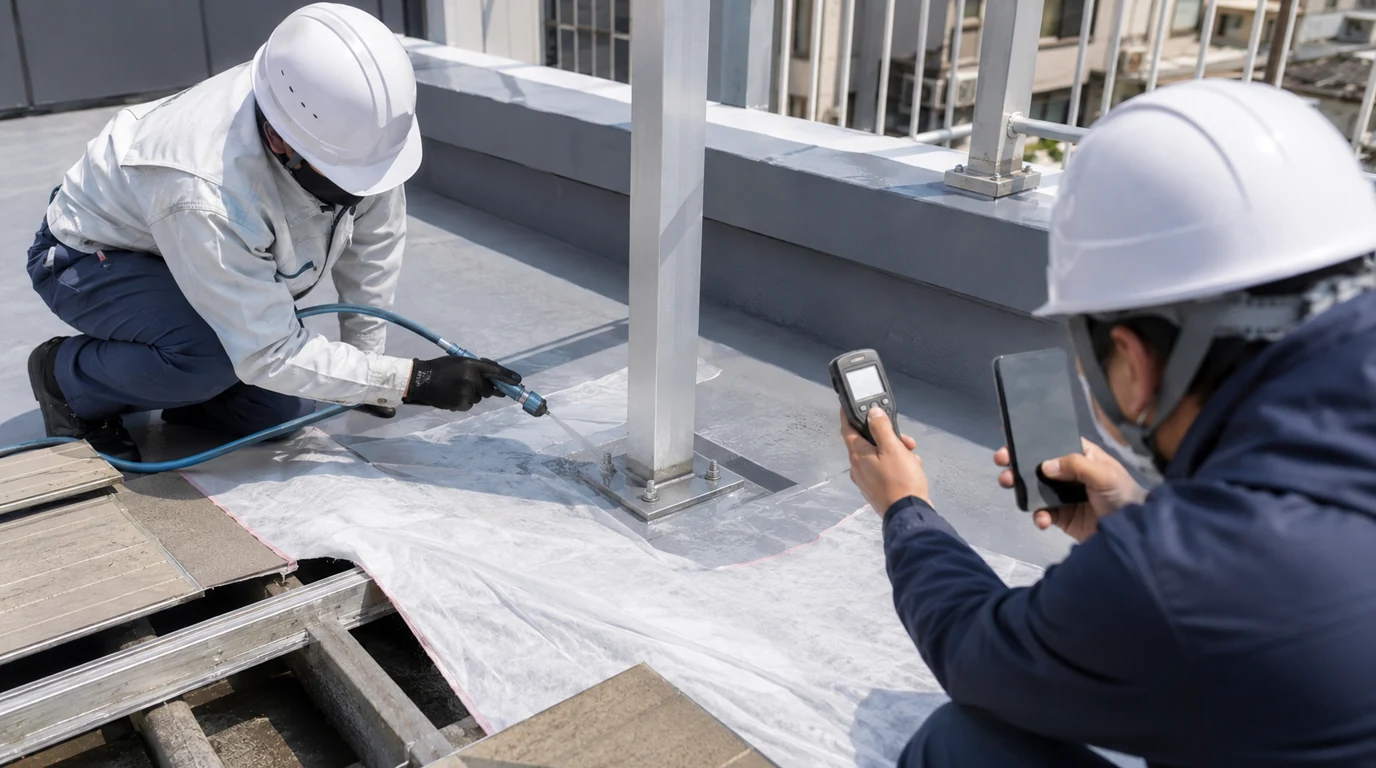

まず雨の条件、発生時期、工事履歴、室内側の状況を記録し、図書確認と目視で候補を絞ります。必要に応じて、専門家が範囲を管理した散水・水張り、含水測定、赤外線調査、部分開口などを組み合わせます。室内の漏水跡だけで浸入口を断定しません。

漏水した場合の責任は誰が負いますか?

設計、施工指示、穿孔、止水処理、承認、検査、契約、保証、不具合原因によって変わるため、一律には決まりません。着工前に担当範囲を書面化し、施工記録を残します。不具合発生時は応急処置だけで終えず、元請・設計者・防水業者・該当施工者で原因と補修範囲を確認します。

確認に使用した主な資料

屋上・バルコニーの設置条件を整理して相談する

既存防水の種類、設置位置、想定荷重、排水・点検条件が分かる資料を準備すると、無貫通案と必要な取り合い確認を進めやすくなります。防水・構造の専門判断は各担当者と合意したうえで施工してください。

デッキ・外構の施工条件について問い合わせる
